火炬上跳跃的焰火:记军运会重点项目“体育中心火炬燃气工程”
来源:汉阳分公司 时间:2019-08-12 10:52:33 浏览人数:4680人
    武汉将迎来一次盛会:第七届世界军人运动会在武汉举办。为迎接这次盛会的到来,武汉开始了紧张高效地筹备之旅,而我们燃气人从来不会缺席这样的重要时刻。火炬永远是一场世界型运动会的重中之重,是一场运动会的焦点:奥运标准、军队作风、工匠精神。汉阳项目部也作为火炬施工的主力军昼夜施工,为军运会全力以赴。
    项目部2018年7月初接到军运会火炬保供项目(De200-1100米左右)立即组织施工力量进场施工,于2018年12底完成全部工作并碰头连接,在所有军运会配套项目中属于完工较早的一批,为此得到开发区领导表扬。因后期车都天然气公司收到业主单位的火炬用气参数转交设计院测算后发现,原先建成的De200管道无法满足火炬燃烧气量,需重新敷设一条De315的管道才能满足火炬用气要求,并要求8月15日前必须完工。
    在项目部于2019年6月6日收到车都天然气公司提供的第一版火炬保供管线图纸后,项目部为简化材料采购流程,让公司设备采购部即刻联系各供货方准备材料;6月10日经我方与车都天然气公司现场踏勘后发现,现场实际情况与图纸有很大出入,无法按原图施工,经我公司、车都天然气、设计院、军运会组委会多方协商,重新确定管线路由后于6月17日收到第二版施工图电子版,就在我项目部准备按照第二版图纸采购材料时,6月19日接到车都天然气通知,钢管材料可能发生较大变更,暂停采购钢管材料(原定D711钢管)。为避免耽误整体工期,项目部在等待车都天然气公司确定钢管材料型号的同时安排拖管进场同步施工,6月26日埋地拖管使用的PE管全部运抵现场,并开始拖管作业;6月28日我方终于收到最终确定的变更图(第三版)钢管由原定D711改为D508,公司采购部门马上组织采购人员加急采购材料。
    汉阳项目部与非开挖分公司克服高温酷暑,市政、园林交叉施工难度大,历时17天的通力合作于2019年7月13日完成全部埋地拖管工作。
     7月15日平台架空钢管材料送抵现场,钢管焊接工作开始
    7月19日埋地拖管完成全段清管球清管工作

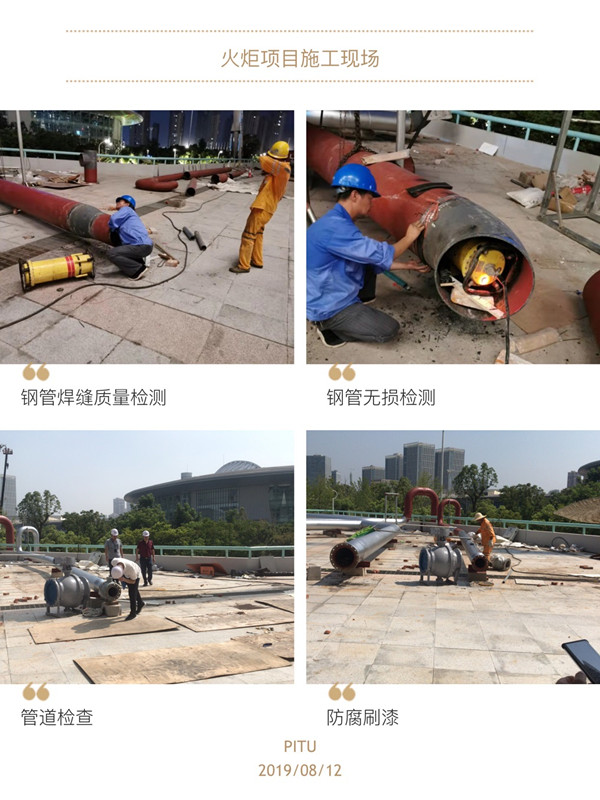

    7月21日第一批焊接完成钢管进行探伤焊缝检测
    8月1日晚连夜加班完成埋地管与气源管的碰头工作
    8月2日两台调压柜送达现场,我方正在进行调压柜管道连接工作


       目前平台架空钢管部分已完成90%,剩余工作待北京燃气公司确定火炬连接点具体位置后方可施工。
       体育馆火炬工程受到各界领导的高度关注及关心,也受到各相关公司的积极配合,才能保证工程按照合节点的顺利进行。
